Objeto y Alcance del Proyecto:

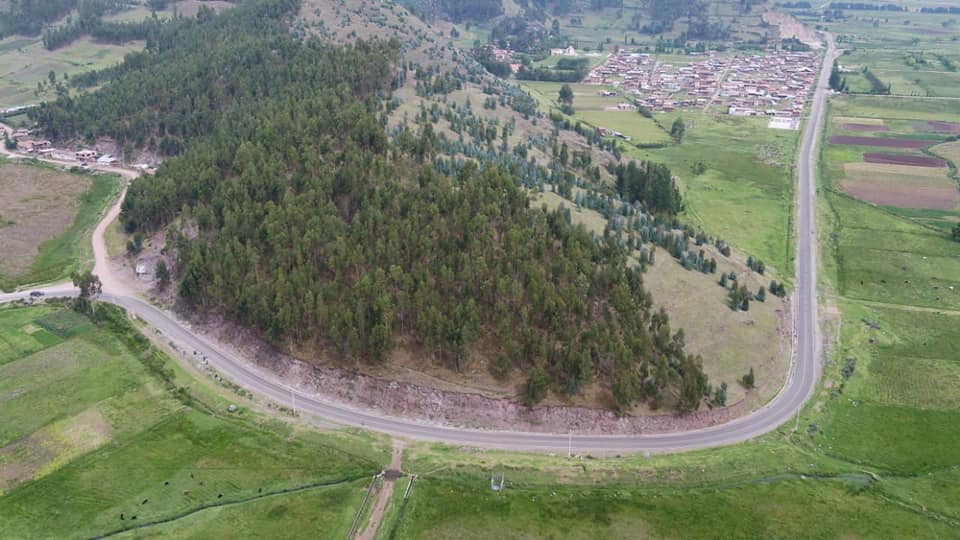

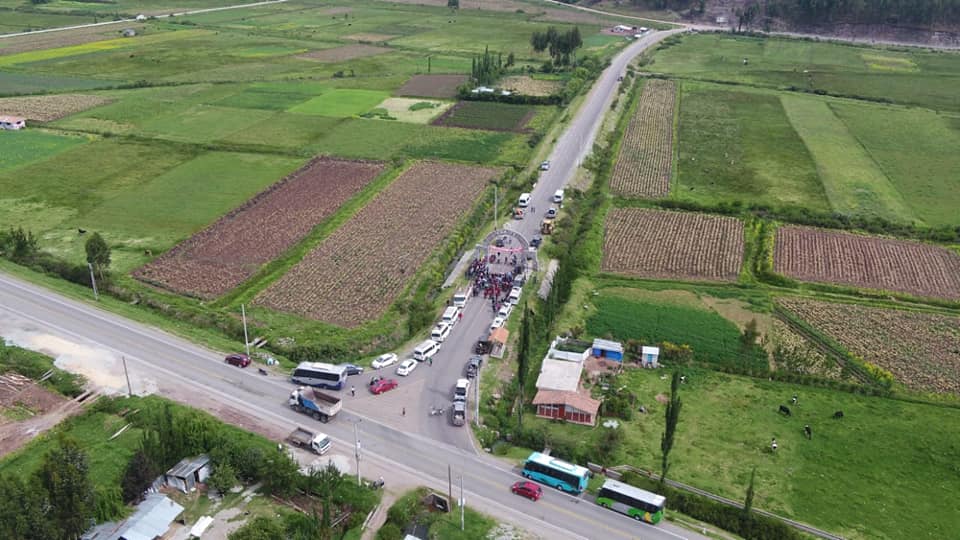

Comprende el mantenimiento de la vía iniciando en el ramal a Zurite concluyendo en los andenes de Zurite, se ejecutara en dos tramos: tramo I mantenimiento del asfaltado se ejecutara un Barrido, bacheado, riego de liga y recapeo asfaltico en caliente e=1.5” desde la progresiva 0 + 000 a la progresiva 4 + 890 y el tramo II Mantenimiento de lastrado, donde se ejecutara mejoramiento de los parámetros geométricos, mejoramiento de diferentes tramos, elevación del nivel de la rasante, lastrado con una capa de afirmado e=20cm e imprimado de la misma desde la progresiva 5 + 160 a la progresiva 7 + 960. Se ejecutaran las actividades durante cuatro meses. A su vez se realizara el pintado de la vía, señalización vertical, mitigación de impacto ambiental y trabajos de conservación arqueológica.
DATOS DE LA ACTIVIDAD DE MANTENIMIENTO |
||||||
Provincia | Distrito | Poblado | Cod. SNIP | Ppto Inicial | Ppto Actual | Meta Total |
Anta | Zurite | Zurite | N/C | 3,170,798.29 | 3,170,798.29 |
7,96 Km. |
Descripción :
Se ejecutaran las siguientes partidas:
MOVIMIENTO DE TIERRAS
- Excavación en explanaciones, perfilado y compactado de la sub rasante, rellenos, pedraplenes
CONFORMACION DE AFIRMADO DE E=020M
- Extracción y apilamiento de material para afirmado, armado de zaranda metálica, zarandeo de material para afirmado, carguío y transporte de material para afirmado, extendido riego y compactado de afirmado e= 0.20 m
PAVIMENTO ASFALTICO
- Escarificado y eliminación de asfalto deteriorado, barrido y sellado de fisuras en la superficie a imprimar, imprimación asfáltica sobre capa de afirmado, riego de liga para recapeo, arenado de la superficie imprimada, preparación de mezcla asfáltica en caliente y colocado esparcido y compactado de mezcla asfáltica (e = 1.5″)
SEÑALIZACION Y SEGURIDAD VIAL
- Señales preventivas, señales reguladoras, panel informativo, marcas permanentes en el pavimento, monitoreo arqueológico durante la ejecución, acondicionamiento de depósitos de material excedente
